planning construction
Construction d'une maison (extension) dans le sud de la France.

Début des travaux : Juin 2007
Fin prévue des travaux : Mars 2008

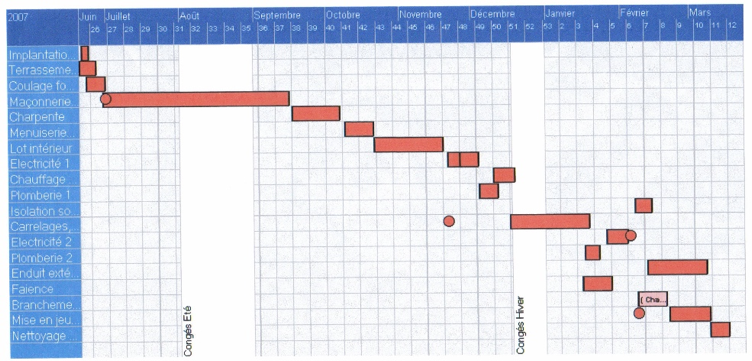

Déroulement

juin/juillet : gros oeuvre
fin juillet : charpente / toiture et liaison ancien / nouveau bâtiment.
septembre : mise en place des fenêtres et des volets. Isolation intérieure (placo etc) et lien entre l'ancien et le nouveau bâtiment.
Février : Crépi, etc
